景宁抽蓄电站下水库大坝开始填筑 | |
| |

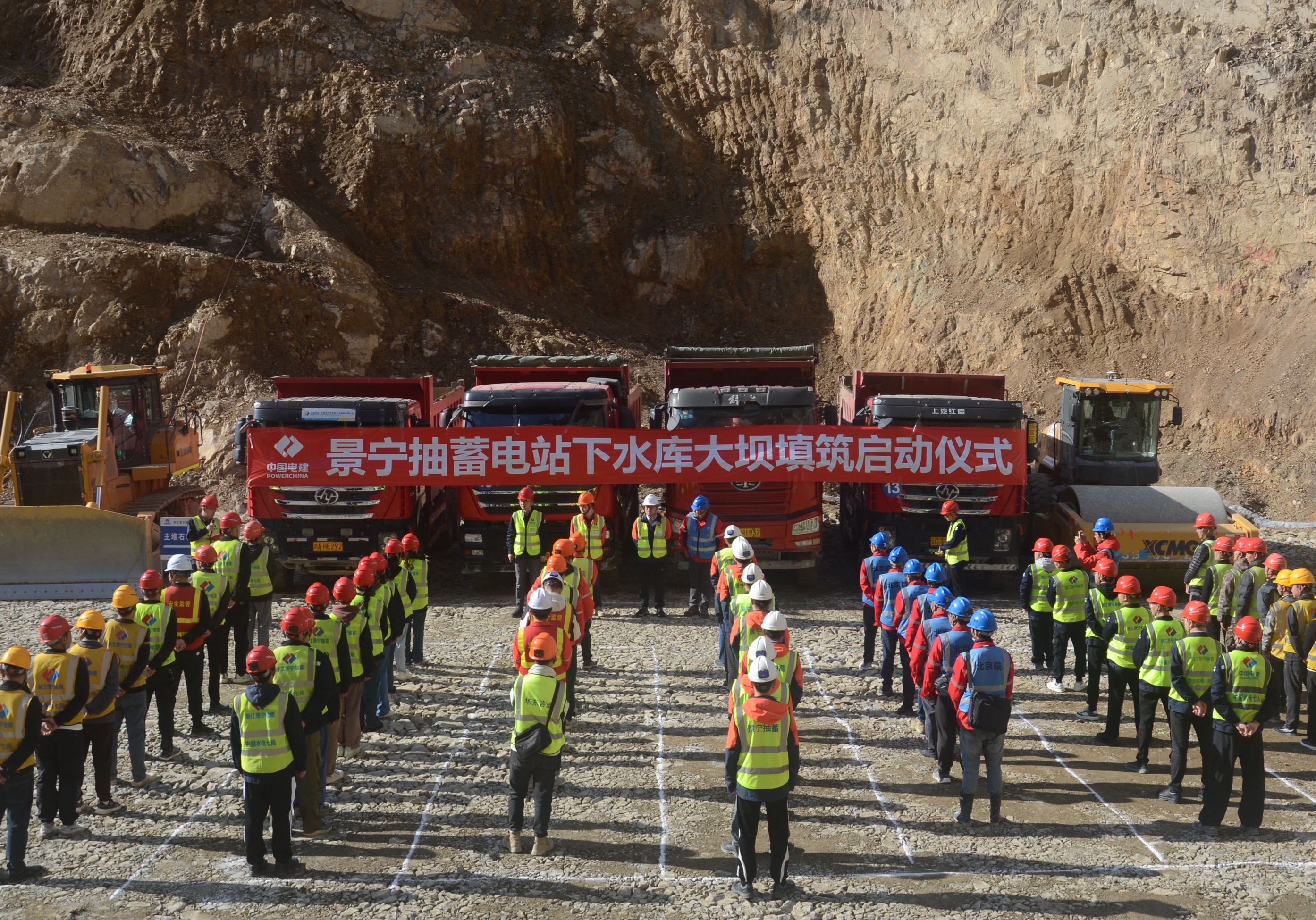

本网丽水消息(马昕宇 报道)11月26日,景宁抽水蓄能电站下水库大坝开始填筑,这是继厂房岩壁吊车梁浇筑完成后的又一里程碑节点,标志这电站下水库大坝施工正式进入新阶段。 景宁抽蓄电站下水库大坝采用钢筋混凝土面板堆石坝,坝高122米,坝顶长340米,坝顶宽度10米,总库容932万立方米,坝后设压坡体。坝体填筑材料分成垫层区、特殊垫层区、过渡区、主堆石区和次堆石区,总填筑方量约为275万立方米。 据悉,大坝填筑分四期,计划填筑工期为13个月,垫层料及过渡料采用后退法进行填筑,堆石料采用进占法进行填筑。下一步,项目部将合理安排工期,抓好安全管理,严格管控填筑质量,确保工程项目高效有序推进。(责任编辑 王梦悦) | |
